UPDATE|受水槽の管理と給水方式
「検査・清掃はいつ必要か」「直結増圧への切替は可能か」「費用感と判断基準は」──住民の飲用水の安全を守る受水槽管理を、理事会・管理担当者向けに整理します。
マンションに住む人にとって、水道水の水質は日常の基盤となる関心事です。その水質を左右するのが受水槽(貯水槽)の管理状態です。
受水槽が長年清掃されていない・検査を怠っている・老朽化している──こうした状態では、水道水の味・色・衛生面に問題が出る可能性があり、住民の健康にも関わります。管理組合として、受水槽の法定検査・清掃・給水方式の見直しは、優先順位の高い管理項目です。
本記事では、受水槽の基本的な役割、給水方式の種類、法定検査と清掃義務、直結増圧方式への切替判断、水質トラブルへの対応、費用相場と長期修繕計画との関係までを順に整理します。築年数が進んだマンションで受水槽の更新・廃止を検討する理事会、新任の管理担当者が基礎から受水槽管理を理解するための実務ガイドとしてご活用ください。
こんな方におすすめの記事です
- 受水槽の検査・清掃の基本を押さえたい新任理事会
- 直結増圧方式への切替を検討している中古マンションの理事長
- 水質トラブル(濁り・異臭等)の相談対応を整理したい管理担当者
- 長期修繕計画で受水槽の更新時期を検討中の専門委員会
受水槽とは──マンション給水の中心
受水槽は、水道本管から供給される水道水を一度マンション敷地内のタンクに貯め、そこから各住戸へ給水するための設備です。本管の水圧だけでは高層階まで水が届かない中高層マンションで、古くから採用されてきた給水方式の中核設備です。
受水槽に貯めた水を高置水槽にポンプで汲み上げて重力で給水する「高置水槽方式」と、受水槽から加圧ポンプで直接各住戸に送る「加圧給水方式」が主な方式です。
近年のマンションでは、水道本管から直接住戸に給水する「直結増圧方式」や「直結直圧方式」が主流になりつつあります。水道技術の進歩で高い水圧を送れるようになり、中高層マンションでも受水槽を介さない給水が可能になったためです。既存マンションでは、受水槽の老朽化・更新時期に合わせて直結方式への切替を検討するケースが増えています。
- 受水槽の基本機能:本管からの水を一旦貯留し、マンション内に配分
- 高置水槽方式:屋上の高置水槽にポンプで汲み上げ重力給水
- 加圧給水方式:受水槽から加圧ポンプで各住戸へ送る
- 直結増圧方式:水道本管の水を増圧ポンプで各住戸へ直送(受水槽なし)
- 直結直圧方式:水道本管の圧力だけで給水(低層マンション向け)
給水方式の種類と特徴
マンションの給水方式には複数の種類があり、建物の階数・築年数・地域の水道水圧によって採用される方式が異なります。ご自身のマンションがどの方式を採用しているかを把握することが、管理・更新を検討する出発点になります。新築時の書類(建築確認済証・設備図面)か、管理会社への問合せで確認できます。
各方式には得意領域と課題があり、一長一短です。以下は、主な方式の特徴と建物階数の目安です。建物規模や立地に応じて最適な方式は異なるため、更新を検討する際には建築士・設備業者の意見を参考にします。
| 給水方式 | 特徴 | 適する建物階数 |
|---|---|---|
| 直結直圧 | 受水槽・ポンプなし、水道本管直結 | 3階程度まで(地域水圧による) |
| 直結増圧 | 増圧ポンプで本管水を直送 | 4〜15階程度 |
| 高置水槽 | 受水槽+屋上水槽、重力給水 | 中高層(停電時も水が使える強み) |
| 加圧給水 | 受水槽+加圧ポンプで直送 | 中高層(屋上水槽不要) |
| 併用方式 | 複数方式を組合せ | 特殊な建物形状で採用 |

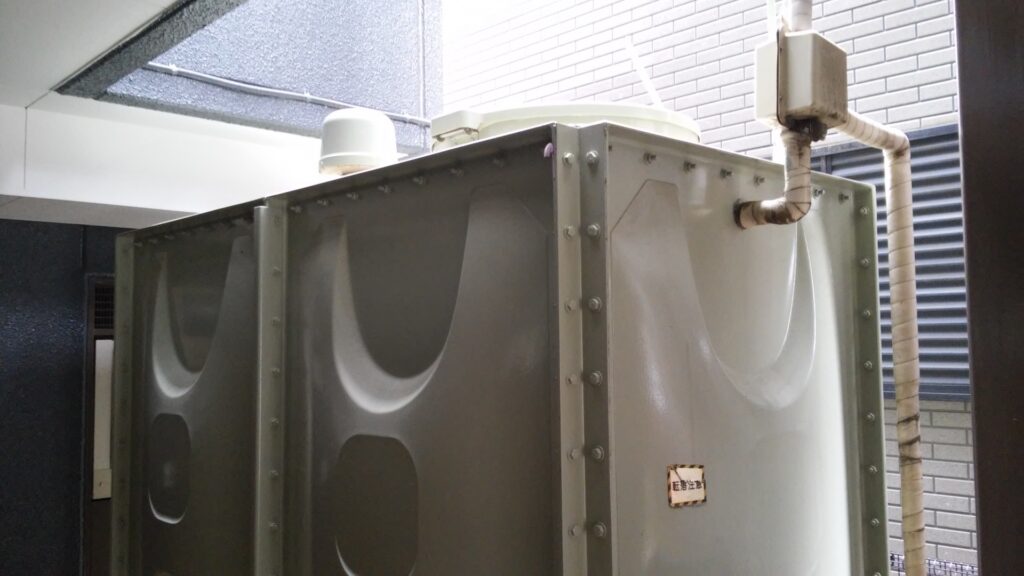

受水槽の法定検査と清掃義務
受水槽を持つマンションには、水道法や建築物衛生法に基づく検査・清掃の義務があります。受水槽の有効容量が10立方メートルを超える「簡易専用水道」に該当する場合、年1回の検査(水質・清掃状況・設備状況)を受ける法的義務があります。10立方メートル以下の「小規模貯水槽水道」も、自治体条例で検査が求められる場合が多く、実質的に多くのマンションが検査対象になります。
清掃についても、年1回以上の実施が法定義務です。受水槽の内部に汚れや藻の繁殖があると、水道水の水質に影響するため、定期的な清掃は住民の健康を守る基本行為です。通常、管理会社が検査・清掃業務を一括で業者手配してくれる運用が一般的ですが、実施状況を組合としても確認しておくのが望ましい姿勢です。
- 簡易専用水道の法定検査:10立方メートル超は年1回の検査義務(水道法)
- 小規模貯水槽水道の条例検査:10立方メートル以下も自治体条例で検査要請が多い
- 年1回の清掃義務:水道水の衛生を守るための基本業務
- 検査項目:水質・清掃状況・設備状況の3点を確認
- 検査報告書の保管:理事会で閲覧・保管し、検査結果に問題があれば対応
直結増圧方式への切替の判断
築年数が進んだマンションで検討される大きなテーマが、直結増圧方式への切替です。受水槽・高置水槽・加圧ポンプなどの老朽化・更新時期に合わせて、「受水槽を廃止して直結増圧化する」判断が増えています。直結増圧方式のメリットは、水質の新鮮さ(受水槽に貯めないので常に新しい水)、受水槽の清掃・検査コストの削減、受水槽スペースの有効活用などです。
ただし、切替には初期投資が必要で、地域の水道本管の口径・水圧が切替可能な条件を満たしている必要があります。また、停電時は増圧ポンプが止まるため水が出なくなる点も、高置水槽方式との大きな違いです。切替可否は水道局への事前相談で判定でき、切替工事費用は物件規模で数百万円〜数千万円が目安です。
| 観点 | 受水槽方式 | 直結増圧方式 |
|---|---|---|
| 水質 | 受水槽に貯留で鮮度はやや落ちる | 本管直送で鮮度が高い |
| 停電時の給水 | 高置水槽方式なら重力で一時給水可 | 増圧ポンプ停止で給水不可 |
| 維持管理コスト | 年1回の検査・清掃が必要 | 受水槽管理不要で削減 |
| スペース | 受水槽・機械室のスペースが必要 | 受水槽分の敷地・室が不要 |
| 初期投資 | 既存設備の維持 | 切替工事で数百万円〜数千万円 |
| 採用可否 | ほぼ全マンションで可 | 水道本管条件の適合が前提 |
水質トラブルへの対応
住民から「水が濁っている」「異臭がする」「色がおかしい」といった水質クレームが寄せられたら、速やかに対応する必要があります。原因は多岐にわたり、受水槽内の異物・藻類繁殖・配管の腐食・近隣工事による本管の一時濁り・災害による水圧変動など、様々な可能性があります。まず、個別住戸の問題か建物全体の問題かの切り分けが初動対応の第一歩です。
建物全体の問題が疑われる場合は、管理会社を通じて水質検査業者を至急手配します。必要に応じて受水槽の点検・臨時清掃を実施し、一時的に他の給水源(ペットボトル飲料水の配布等)を確保することも検討します。水質トラブルは住民の不安を大きく煽るため、初動の速さと情報開示の丁寧さが組合への信頼に直結します。
- 個別住戸か全体かの切り分け:他住戸でも同様の症状があるかを確認
- 管理会社への迅速な連絡:建物全体の問題と疑われる場合は即座に対応要請
- 水質検査と点検の実施:検査業者による原因特定、受水槽の臨時点検
- 住民への情報開示:現状・原因調査状況・対応予定を速やかに掲示・配信
- 代替給水の確保:深刻な場合はペットボトル配布等の暫定措置を検討
費用相場と長期修繕計画での位置づけ
受水槽の日常的な維持管理費用は、年1回の検査・清掃で10〜30万円程度(マンション規模による)が目安です。10年単位の長期視点では、加圧ポンプ・電磁弁などの消耗部品の交換、20〜30年での受水槽本体の更新が必要になります。受水槽本体の更新は数百万円〜千万円規模の工事になるため、長期修繕計画に必ず組み込まれるべき項目です。
長期修繕計画では、受水槽の更新時期に合わせて「更新するか」「直結増圧化するか」を戦略的に判断します。更新しても、次の25〜30年間は受水槽方式を維持することになるため、長期的な視点では直結増圧化のほうがコスト合理的になるケースも多くあります。工事費用の初期投資と、その後の維持管理コストを比較したライフサイクルコストで評価するのが実務的です。
- 年間維持管理費:検査・清掃で10〜30万円(マンション規模で変動)
- 消耗部品の交換:加圧ポンプ・電磁弁などを10〜15年で順次交換
- 受水槽本体の更新:20〜30年で更新、数百万円〜千万円規模
- 長期修繕計画への組込み:更新時期と費用を30年計画に必ず反映
- ライフサイクルコスト比較:更新か直結増圧化かを長期視点で評価
組合としてのチェックポイント
理事会として受水槽管理について押さえておきたいチェックポイントを整理します。日常は管理会社に任せつつ、年1回の検査報告書の確認・清掃記録の保管・設備の経年変化の把握を組合の業務として位置づけます。特に築20年を超えた受水槽では、更新か切替かの判断を5年スパンで検討しておくのが望ましい運用です。
また、「管理会社が言うままに受水槽更新を決める」のではなく、直結増圧化という選択肢と並べて比較検討するのが組合主導の姿勢です。水道局への事前相談、複数業者からの見積取得、長期修繕計画への反映という手順を経ることで、住民にとって最適な判断ができます。受水槽の管理は地味ですが、住民の健康と安全に直結する重要テーマとして扱うのが適切です。
- 年1回の検査報告書確認:検査結果に問題がないか、改善指摘事項の有無
- 清掃記録の保管:実施日・業者・作業内容の記録を組合で保管
- 経年変化の把握:設備の劣化状況を段階的に継続的な確認
- 更新 or 直結化の比較:築20年超のマンションは5年スパンで検討
- 水道局への事前相談:直結増圧化の可能性を早期に確認
RELATED|法定点検・設備全般・長期修繕計画・清掃業務の関連記事
法定点検・設備全般・長期修繕計画・清掃業務もあわせて確認
まとめ|受水槽管理で押さえる5つの実務ポイント
ポイントを整理すると以下のとおりです。
- 給水方式を把握する:自分たちのマンションの方式を設備図面・管理会社で確認
- 法定検査・清掃の実施確認:年1回の検査・清掃と報告書の保管を組合で確認
- 築20年超は更新か切替かの検討:直結増圧化も選択肢として並行検討
- 水質トラブル時の迅速対応:初動の速さと情報開示の丁寧さが信頼を支える
- 長期修繕計画への反映:更新費用をライフサイクルコストで計画化する
受水槽の管理は、住民の日常の「水」を支える、地味ながら極めて重要な業務です。法定検査と清掃の確実な実施、築年数に応じた更新・切替判断、水質トラブル時の迅速対応──どれも組合運営の基本品質を示すテーマです。
築20年を超えたマンションでは、直結増圧方式への切替という選択肢もあり、ライフサイクルコストで長期評価する視点が重要になります。管理会社任せにせず、組合主導で設備の将来を設計していく姿勢が、住民の安心と資産価値の両方を支えます。
