UPDATE|現場工事の7ステップ
「工事はどの順序で進むか」「各工程の期間は」「住民への影響はいつ大きいか」──大規模修繕の現場工事の流れを、理事会・修繕委員会向けに整理します。
大規模修繕工事が始まると、マンションに足場が組まれ、作業員が出入りし、日々何らかの工事が進みます。しかし、具体的にどの工程がどの順序でどれくらいの期間で進むかは、理事会・住民にとって見えにくい部分が多いのが実情です。工事の流れを押さえておくことで、各工程で理事会・修繕委員会として何を確認すべきか、住民へどう情報提供すべきかが見えてきます。
本記事では、大規模修繕の現場工事を7ステップに整理し、各工程の作業内容・期間・住民影響・立会いのポイントまでを順に解説します。また、工事期間中の理事会・修繕委員会の役割も併せて整理します。工事期間を迎えるマンションの理事会・修繕委員会が、住民対応と進捗確認を適切に行うための実務ガイドとしてご活用ください。
こんな方におすすめの記事です
- 大規模修繕工事の開始を控えた理事会・修繕委員会
- 工事の各工程で何を確認すべきか整理したい管理担当者
- 住民への工事期間中の情報提供を準備したい広報担当役員
- 工事立会いのタイミングを把握したい修繕委員長
現場工事の全体像と期間
マンション大規模修繕の現場工事は、一般に3〜6か月の期間で進みます。50〜100戸の中規模マンションなら3〜4か月、200戸以上の大規模マンションなら5〜6か月が目安です。季節要因も影響し、梅雨・真夏・真冬を避けて計画されることが多くあります。工事は7つの主要ステップで進行し、それぞれに必要期間と作業内容があります。
各ステップは順次進むわけではなく、建物の棟別・階別に並行して進むことも多くあります。たとえば、1棟目で足場解体している間に2棟目で塗装工事を進めるといった時間的重なりで、全体工期を短縮できます。工程表を早めに業者から受け取り、理事会・修繕委員会として全体像を把握しておくことが、住民対応・進捗確認の基礎になります。
| ステップ | 主な作業 | 期間の目安 |
|---|---|---|
| 1. 準備工事 | 足場仮設・養生・作業エリア設置 | 7〜14日 |
| 2. 下地補修・打診調査 | タイル浮き確認・ひび割れ補修 | 3〜4週間 |
| 3. 外壁洗浄・ケレン | 高圧洗浄・既存塗膜削り落とし | 2〜3週間 |
| 4. 塗装・防水・鉄部 | 主要補修工事の実施 | 6〜10週間 |
| 5. シーリング工事 | 目地・窓枠の打替 | 2〜3週間 |
| 6. 仕上げ・点検 | 最終仕上げ・部分的補修 | 1〜2週間 |
| 7. 足場解体・完了検査 | 足場撤去・組合立会い・引渡し | 1〜2週間 |
ステップ1:準備工事──足場仮設と養生

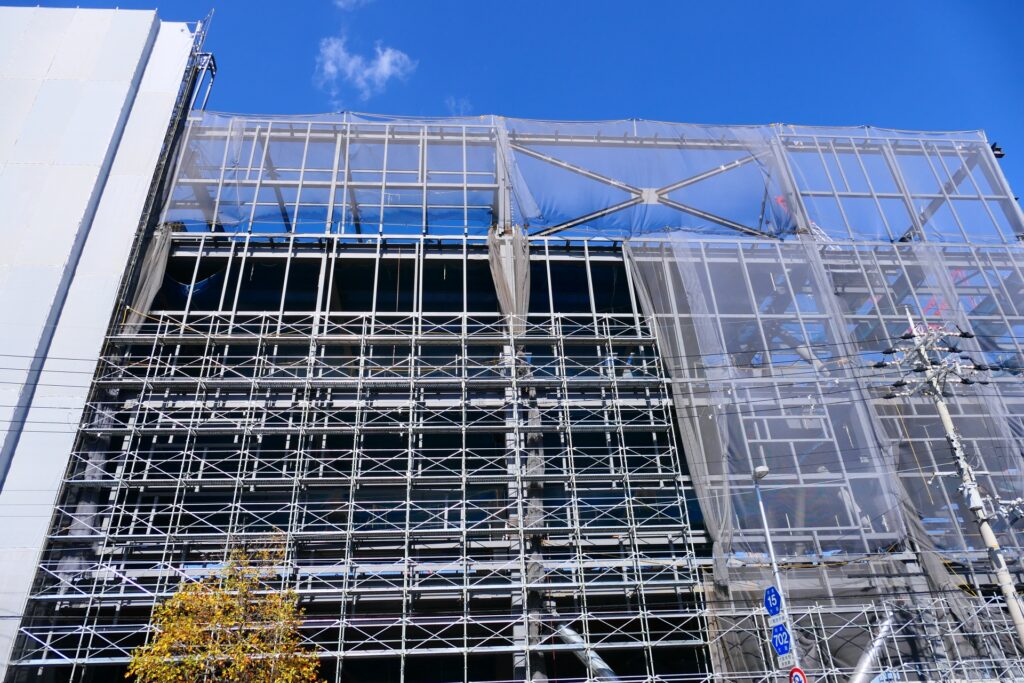

工事の第一歩は、足場の仮設と養生です。外壁全面を囲むように鋼製の単管足場またはくさび式足場を組み、その外側に粉塵・塗料の飛散を防ぐメッシュシートを張ります。この段階で工事現場の全体が「工事モード」に入り、住民の生活環境も大きく変化します。足場仮設の期間は7〜14日で、マンションの規模と複雑さで変動します。
この段階で住民が経験する主な影響は、工事音・足場組立作業のための作業員の出入り・視界の変化です。足場が組み上がると、ベランダから外が見えにくくなり、日中の室内が暗くなります。バルコニー利用制限も始まります。工事ニュースで「本日は足場組立を行います」「明日から外壁が見えにくくなります」といった情報を事前に伝えることで、住民の心理的な準備ができます。
- 足場仮設:鋼製足場を外壁全面に組む、7〜14日
- メッシュシート張り:粉塵・塗料の飛散を防ぐ養生
- 現場事務所の設置:現場責任者・書類保管の拠点
- 資材置き場の確保:敷地内または近隣に資材ストックヤード
- 住民影響:足場組立作業の音、視界の変化、バルコニー利用制限開始
ステップ2:下地補修と打診調査
足場が組み上がったら、外壁の詳細な打診調査と下地補修が始まります。タイル外壁のマンションでは、作業員が打診棒で壁面を叩き、浮きタイルや内部クラックを音で判別します。この打診調査は工事前の建物診断でも実施されていますが、足場を組んだ状態で近接目視できることで、診断時には発見できなかった細かい劣化も特定できます。
発見された浮きタイル・ひび割れ・剥がれは、張り替えや補修材の充填で修復します。この段階で、事前見積の数量と実際の補修数量に差が出ることがあり、追加工事費用の議論が発生する場合があります。
組合としては、追加費用の妥当性を修繕コンサルや業界経験豊富な委員がチェックする体制を整えておくことが重要です。この段階での工事進捗状況は、住民への情報発信でも価値ある情報になります。
- 打診調査:打診棒で壁面を叩き浮き・内部クラックを検出
- 浮きタイル補修:エポキシ注入またはタイル張替で修復
- ひび割れ補修:樹脂注入・カッター処理・モルタル補修
- 追加工事の発生:事前見積と実数量の差異による費用調整
- 住民影響:打診の音(定期的な叩き音)、作業員のバルコニー出入り
ステップ3〜5:主要補修工事の実施
下地補修が完了したら、主要な補修工事が進みます。まず外壁の高圧洗浄で既存塗膜と汚れを落とし、必要に応じてケレン(既存塗膜の削り落とし)を行います。その後、外壁塗装(下塗り・中塗り・上塗りの3層)、屋上防水、バルコニー防水、鉄部塗装が並行して進みます。この期間が工事の中核で、全体工期の半分以上を占めます。
塗装・防水・鉄部の工事と並行して、シーリング工事(目地・窓枠のシール材打替)も進みます。外壁塗装とシーリングは相互に関わるため、工程調整が重要です。住民影響では、塗料の匂いが最も強く出る時期で、窓を開けられない日が多く発生します。住民には「○月○日頃に塗装作業があり、シンナーの匂いが発生する」と事前周知することで、洗濯物・換気タイミングの調整を促します。
- 外壁洗浄・ケレン:高圧洗浄と既存塗膜の処理、2〜3週間
- 外壁塗装:下塗り→中塗り→上塗りの3層、4〜6週間
- 屋上・バルコニー防水:防水層の更新工事、並行実施
- 鉄部塗装:ケレン→錆止め→中塗り→上塗りの4層
- シーリング工事:目地・窓枠の打替、外壁塗装と工程調整
ステップ6:仕上げ工事と中間検査
主要補修工事がひと通り完了すると、仕上げ工事と中間検査のステップに入ります。仕上げ工事では、塗装の最終調整・タッチアップ(部分補修)・養生の撤去・清掃などが行われます。中間検査では、管理組合・修繕委員会・設計監理コンサル(設計監理方式の場合)が現場に立ち会い、工事の品質を確認します。
この検査で指摘事項があれば、工事業者に手直しを要請します。特に、外観の色ムラ・仕上げの粗さ・塗装抜け箇所・シーリングの仕上がりなど、目視で確認できる品質項目を中心にチェックします。修繕委員会のメンバー全員で確認し、指摘事項をリスト化するのが実務的です。中間検査の品質次第で、最終引渡し時の品質レベルが決まるため、手を抜けない重要な段階です。
- タッチアップ:部分的な仕上げ直し、細部の調整
- 養生撤去:窓・設備・植栽などの養生を外していく
- 中間検査:組合・委員会・コンサルが現場立会い
- 指摘事項リスト化:色ムラ・塗装抜け・シール仕上げなどを記録
- 手直し工事:指摘事項への対応、品質向上の最後のチャンス
ステップ7:足場解体と完了検査
中間検査の指摘事項対応が完了したら、足場解体と完了検査のステップに進みます。足場解体には1週間程度を要し、外壁があらわになることで、住民はマンションの新しい姿を初めて見ることになります。ここでの第一印象が、住民の工事満足度に大きく影響します。足場解体後には、組合・委員会・コンサルで最終的な外観チェックを行います。
完了検査では、事前に整理した工事範囲と実際の仕上がりを照合し、契約通りの工事が実施されたかを確認します。問題がなければ、工事の引渡し・残金支払い・保証書の受け取りが行われ、工事完了です。完了後、住民向けに「お疲れさまでした」「工事が完了しました」という案内を掲示・配布することで、住民協力への感謝を伝えるのが実務的です。
- 足場解体:1週間程度、新しい外観が住民に見えるタイミング
- 最終外観チェック:組合・委員会・コンサルで仕上がりを確認
- 完了検査:契約範囲と実施内容の照合
- 工事引渡し:残金支払い、保証書・竣工書類の受領
- 住民向け完了案内:協力への感謝と新しい姿の紹介
工事期間中の理事会・修繕委員会の役割
工事期間中、理事会・修繕委員会が担うべき主な役割は5つあります。第一に、進捗管理。週1回または月1〜2回、業者・コンサルと進捗会議を開き、工事の進み具合・課題・変更事項を把握します。第二に、品質確認。中間検査・完了検査への立会いと、日常的な現場巡回で品質を確認します。第三に、住民対応。住民からの苦情・質問に迅速に対応し、業者との橋渡しをします。
第四に、情報発信。工事ニュース・組合だよりで工事の進捗を住民に共有し、不安を解消します。第五に、契約・会計管理。工事費の支払いスケジュール・追加工事の承認など、契約・会計面の管理を続けます。こうした業務が2〜6か月続くため、修繕委員会が理事会と並走して役割分担するのが現実的です。
- 進捗管理:週1回〜月2回の進捗会議で状況把握
- 品質確認:中間検査・完了検査立会い、日常巡回
- 住民対応:苦情・質問への迅速対応と業者への橋渡し
- 情報発信:工事ニュース・組合だよりで進捗共有
- 契約・会計管理:支払いスケジュール・追加工事承認の管理
